В рамках реализации инвестиционной программы в посёлке Новоузенка активно продолжаются мероприятия по модернизации и развитию электросетевой инфраструктуры.
На сегодняшний день выполнены следующие основные работы:
- Установлено 824 опоры воздушных линий электропередачи напряжением 10 кВ и 0,4 кВ;
- Смонтировано 15 000 метров самонесущего изолированного провода (СИП) 0,4 кВ (магистральная цепь, сечение 4×95 мм²);
- Протянуто 7 200 метров СИП 10 кВ (сечение 3×95 мм²);
- Выполнено подключение зданий потребителей с использованием СИП 0,4 кВ различных сечений (2×16 мм², 4×16 мм², 4×25 мм²) общей протяжённостью 13 000 метров;

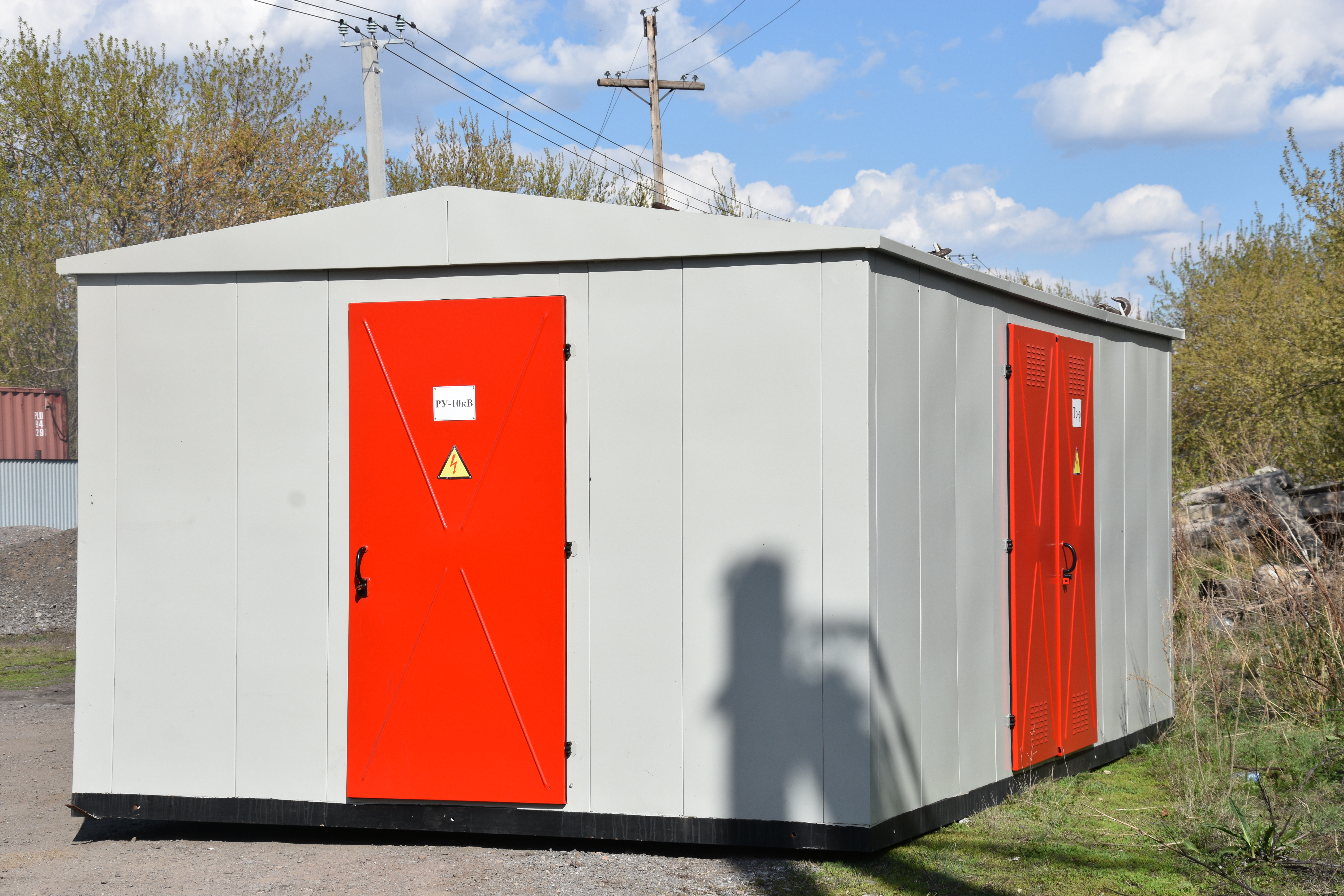

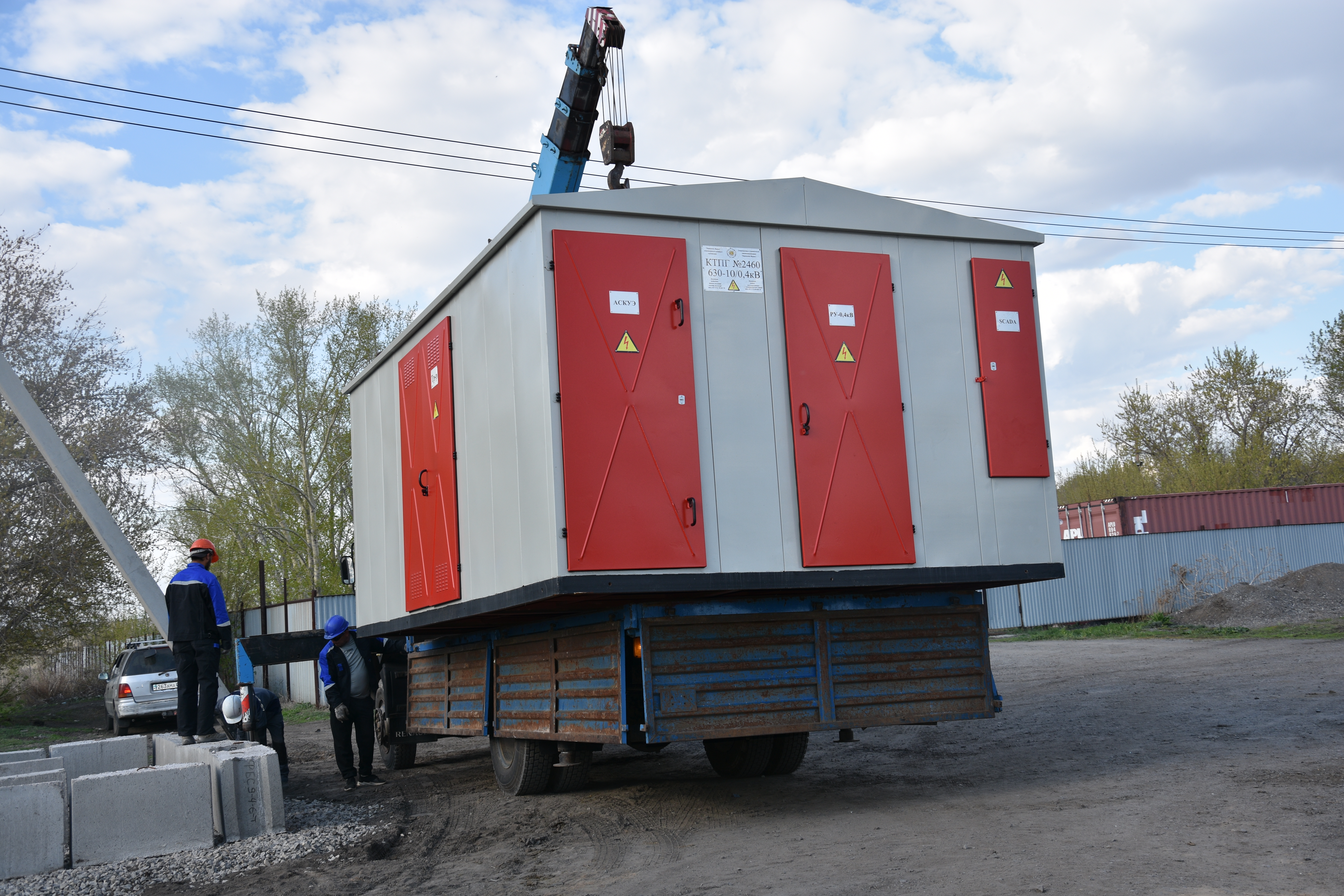

- Установлены 2 новых комплектных трансформаторных подстанции (КТП) мощностью 400 кВА каждая;
- Заменены 2 действующих КТП также на трансформаторы мощностью 400 кВА.
Работа продолжается. В ближайшее время планируется проведение монтажа кабеля типа АСБ внутри посёлка для обвязки всех КТП в кольцо, что повысит надёжность электроснабжения.
Также до конца мая текущего года запланирован монтаж приборов учёта электроэнергии на фасадах домов потребителей.
Реализация данных мероприятий позволит значительно повысить качество и надёжность электроснабжения для жителей посёлка Новоузенка.
